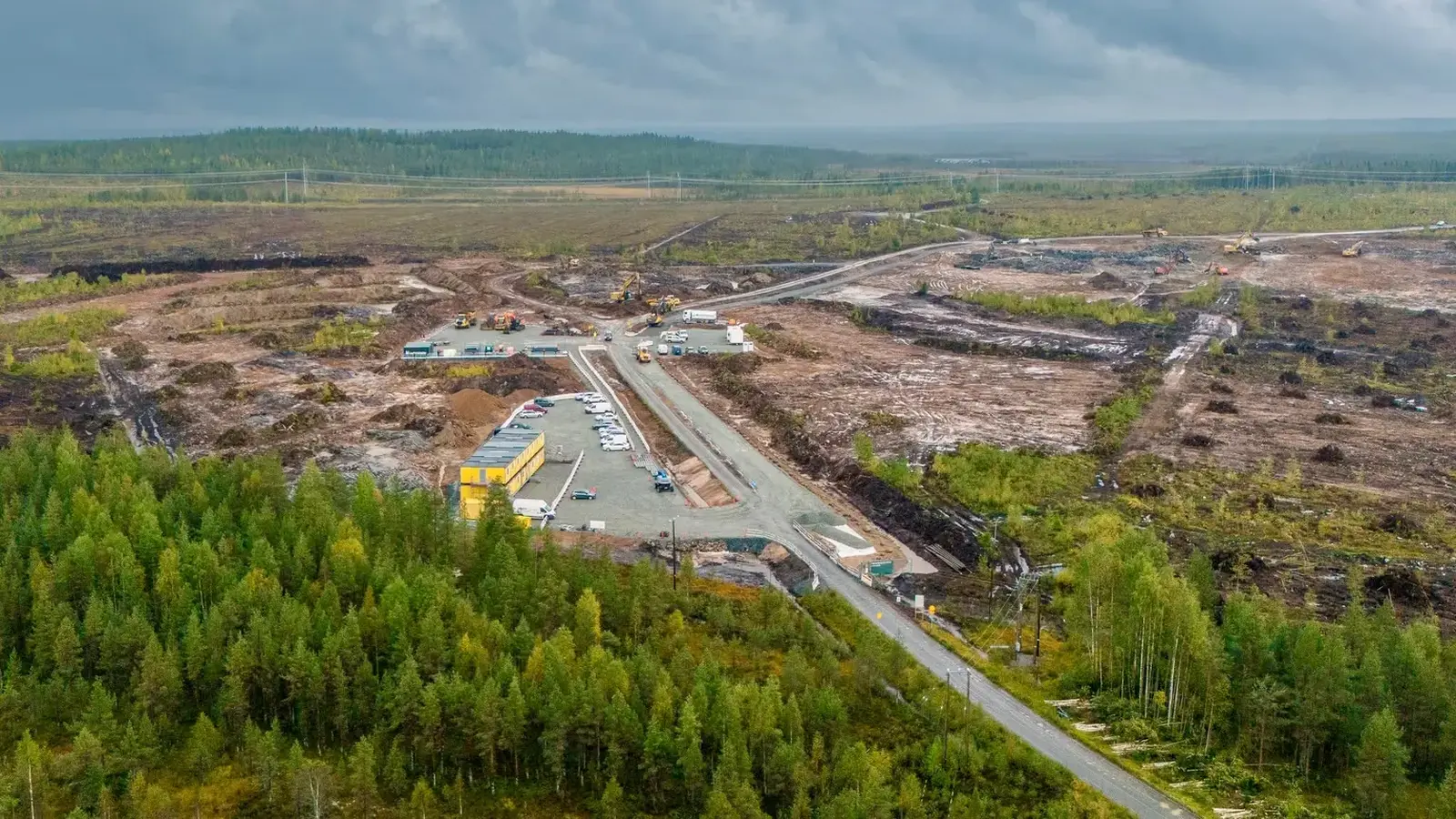

Poliisi tutkii Googlen datakeskustyömaata Muhoksella

Oulun poliisi tutkii Googlen tytäryhtiön toimintaa Muhoksen datakeskustyömaalla. Epäily liittyy työmaan ojituksiin, vesienhallintaan ja ympäristön turmelemiseen.

Poliisi tutkii Googlen datakeskustyömaata Muhoksella
Lukuaika: 2 Minuuttia
Seuraa Googlessa

Oulun poliisi tutkii Googlen tytäryhtiön Tuike Finland Oy:n toimintaa Muhoksen datakeskustyömaalla. Esitutkinta koskee epäiltyä ympäristön turmelemista.

Tutkinta käynnistyi Lupa- ja valvontaviraston tekemän tutkintapyynnön perusteella. Oulun poliisille on toimitettu asiasta yhteensä viisi tutkintapyyntöä, jotka käsitellään samassa tutkinnassa.

Poliisin alustavien tietojen mukaan työmaan valmistelutöissä on ollut epäselvyyksiä ja puutteita erityisesti ojituksissa ja vesienhallinnassa. Esitutkinnan arvioidaan kestävän pitkään, ja poliisi pyrkii saamaan sen päätökseen vuoden 2027 aikana. Tutkinnan etenemisestä on määrä kertoa lisää joulukuussa.

Google ilmoitti vajaat kaksi kuukautta sitten 13 miljardin euron investointiohjelmasta Suomeen. Yhtiön mukaan kyseessä on sen kaikkien aikojen suurin teollinen investointi Euroopassa.

Ohjelmaan kuuluu Haminan konesalin laajentaminen sekä täysin uusien tekoälykeskusten rakentaminen Kajaaniin, Vaalaan ja Muhokselle. Investointien on tarkoitus kasvattaa erityisesti Googlen Gemini-tekoälymallien ja kuluttajapalveluiden tarvitsemaa laskentatehoa.

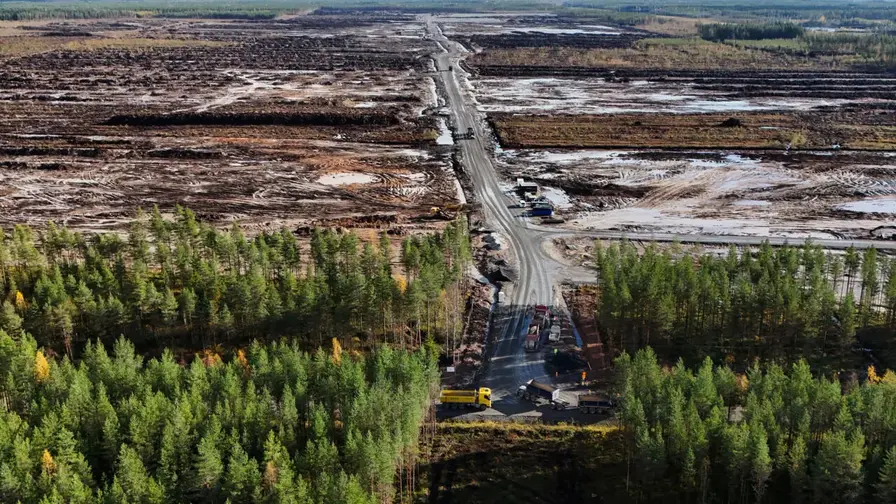

Hankkeen valmistelut nousivat julkisuuteen lokakuun alussa, kun Helsingin Sanomat kertoi hankealueella tehdyistä laajoista metsähakkuista ja maansiirtotöistä. Datakeskuksen lakisääteinen ympäristövaikutusten arviointimenettely eli YVA-menettely oli tuolloin vielä kesken.

Lupa- ja valvontavirasto kehotti lokakuun alussa yhtiötä keskeyttämään valmistelutyöt välittömästi sekä Muhoksella että Kajaani-Otanmäessä. YVA-menettelyn aikana alueilla ei saa tehdä toimenpiteitä, jotka muuttavat luonnontilaa, maaston rakennetta tai vesitaloutta.

Tuike Finland toimitti alueen ojitusilmoituksen syyskuun puolivälissä. Tuolloin suunnitelluista yhdeksästä kilometristä uusia ojia oli jo kaivettu suurin osa, vaikka ilmoitus olisi pitänyt tehdä vähintään 60 vuorokautta ennen töiden aloittamista.

Hankealue sijaitsee mustaliuske-esiintymän alueella. Maaperän kuivatus ja kaivutyöt voivat altistaa sulfidipitoisen maan hapettumiselle, mikä voi johtaa happamien ja metallipitoisten valumavesien päätymiseen vesistöihin. Yhtiön omassa tarkkailussa oli jo havaittu happamoitumiseen viittaavia muutoksia.

Lupa- ja valvontaviraston mukaan yhtiön esittämät toimet, kuten kalkitus, eivät riitä estämään vesistöhaittoja. Ojituksille vaaditaan siksi vesilain mukainen lupa.

Viranomainen selvittää lisäksi erikseen alueella tehtyjen toimien vaikutuksia viitasammakon suojeltuun lisääntymis- ja levähdyspaikkaan. Yhtiöltä on vaadittu marraskuun alkuun mennessä tarkka vesienhallintasuunnitelma sakon uhalla.
